包工包料和清工施工哪種更劃算?1000根松木樁正常施工周期要多久?
在河道護坡、地基加固等工程中,選擇包工包料還是清工施工,直接關系到成本和效率。1000 根松木樁打完需要等多久?哪種方式更省錢省心?今天結合工地實戰經驗,為您講清楚,幫你避開 “踩坑”!
一、包工包料 vs 清工施工,哪種更劃算?
1. 包工包料:省錢省心的 “懶人模式”
核心優勢:- 總價更低:廠家直供材料 + 專業團隊施工,跳過中間商賺差價。以泓樺錦嘉為例,1000 根 3 米 10cm 松木樁(含削尖 + 運輸 + 打樁),包工包料總價約 2.5-3 萬元,比清工自購省 15%-20%。
- 全程不用操心:材料采購、設備調度、施工管理全由廠家負責。某河道工程選清工,光找樁材就跑了 3 個市場,耗時 2 周,最后因運輸損耗多花 5000 元;而包工包料團隊 7 天內材料進場,全程零損耗。
- 質量有保障:正規廠家提供 “材料 + 施工” 雙重質保,樁體腐壞、打樁傾斜等問題免費返工。
2. 清工施工:看似省錢,實則暗藏 3 大坑
真實痛點:- 材料差價難把控:市場松木樁價格混亂,10cm 直徑樁單根差價可達 5-10 元,非專業人士易買到 “夾心樁”(表面好芯材爛)。
- 隱性成本高:租打樁機 500-800 元 / 天,雇小工 200 元 / 人 / 天,加上材料運輸費、裝卸費,每根樁成本比包工包料貴 3-5 元。
- 協調難度大:樁材晚到、機械故障、工人罷工等問題全需甲方處理,某工地因樁材規格不符返工 3 次,工期拖延 1 個月,間接損失超 2 萬元。
3. 數據對比:1000 根松木樁成本差多少?
項目 | 包工包料(泓樺錦嘉) | 清工自購(理想情況) | 清工實際成本(含損耗 / 返工) |
材料 + 施工總價 | 2.5-3 萬元 | 2.8-3.2 萬元 | 3.5-4 萬元 |
耗時 | 3-5 天 | 7-10 天 | 15 天 + |

二、1000 根松木樁正常施工周期要多久?3 天完工是如何做到的?
1. 影響工期的 3 大因素
- 地質條件:? 普通黏土 / 砂土:1 臺打樁機日均可打 300-400 根? 淤泥 / 巖石層:日均 150-200 根(需頻繁調整設備)
- 團隊專業性:專業隊分工明確(2 人負責運樁 + 3 人操作機械 + 1 人質檢),日均效率比游擊隊高 50%。
- 材料準備度:包工包料團隊提前 2 天備貨,樁體規格統一、防腐處理完成,到場即可打樁;清工自購若樁材分批到貨,易導致窩工。
2. 泓樺錦嘉 3 天完工的 “秘訣”

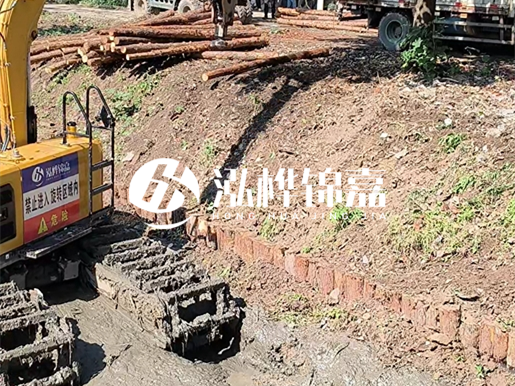

- 設備優勢:自有 5 臺高頻液壓打樁機,可同時開工 2-3 臺,單機單日最大打樁量達 400 根。
- 流程優化:Day1:現場勘探 + 樁位放線 + 首批 300 根樁進場Day2:2 臺打樁機同時作業,完成 500 根打樁 + 垂直度檢測Day3:剩余 200 根收尾 + 場地清理 + 甲方驗收
- 應急方案:提前準備備用樁材和機械,遇小雨不誤工,遇大雨 24 小時內恢復施工。
3. 新手必看:工期延誤常見原因
- 未提前勘探地質,遇到巖石層臨時換設備(浪費 8-10 小時)
- 樁材直徑不統一,導致打樁深度參差不齊(返工率達 15%)
- 清工團隊無質檢,打完才發現 10% 樁體傾斜超限(需補打 100 根)
三、選對施工方式,省錢又省時
- 小工程(1000 根內):清工需嚴格把控材料質量,建議選本地口碑廠家;
- 中大型工程(5000 根 +):優先包工包料,選能按根計價、提供全程質保的團隊(如泓樺錦嘉);
- 工期緊張:確認廠家設備數量和施工案例,要求簽訂 “延期賠償協議”。

包工包料之所以更劃算,本質是 “專業的人做專業的事”,既省了找材料、租設備的精力,又避開了隱性成本。像泓樺錦嘉這樣的團隊,1000 根松木樁正常 3 天就能完工,比清工快一倍以上。如果你有工程需求,歡迎聯系。
以上就是"包工包料和清工施工哪種更劃算?1000根松木樁正常施工周期要多久?"文章的全部?jì)热?,如果您有松木樁、杉木樁、落葉松等需求,歡迎咨詢網站右上方的廠家熱線,我們將為您竭誠解答!
本文鏈接:http://m.theoakspropertysales.com/news/qa/3603.html,轉載請注明出處!
- 相關文章
- 杉木樁價格按噸計算還是按根計算?不同長度的木樁價格差異是多少?
- 松木打樁施工隊的收費標準是怎樣的?水泥樁可以接嗎?
- 松木打樁的樁長如何選擇?松木樁直徑一般多少??
- 松木樁價格波動的原因是什么?在長期合作中有優惠嗎?
- 河北打樁木廠家主要生產哪些材質的打樁木?產品有哪些規格?
- 如何正確維護松木樁以延長其使用壽命?打松木樁有什么技巧?
- 河道木樁報價在汛期前后會(huì )有波動嗎?什么時候買最便宜?
- 防汛木樁價格中的施工費如何計算?水下打樁和陸地打樁費用差異?
